Week 3: 1 maart tm 7 maart

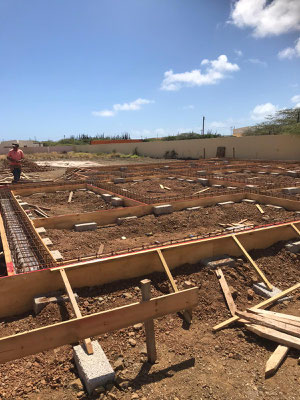

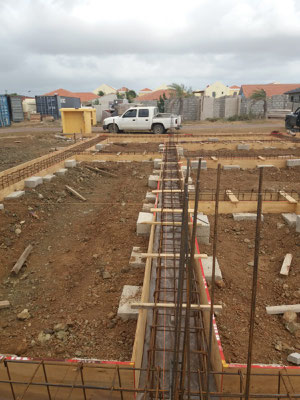

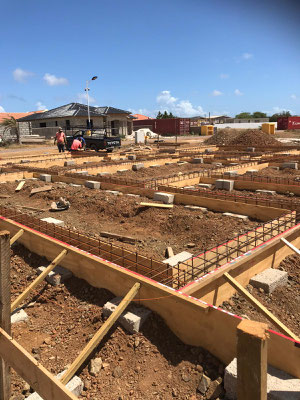

Deze week stond in het teken van het vlechten van de fundering. Donderdag kregen we een whatsapp dat er vrijdag beton gestort zou worden. De pomp was echter niet beschikbaar, er liep een werk uit. Nu is het storten van het beton in de fundering verplaatst naar maandag. Komende week wordt ook de wapening voor de vloer gelegd. Ook de electien gaat dan van start. Hij zal de elektraleidingingen in de wapening van de vloer gaan leggen. In week 5 zal  de vloer gestort gaan worden.



In Nederland zijn we ondertussen de container goed aan het vullen. Het is nu wachten op de transformator die nog op de vloer van de container moet komen.

De transformator zorgt ervoor dat we in het hele huis 220V kunnen hebben. Op Bonaire hebben ze veel last van pieken in de electra. Door de transformator hebben we hier, hopelijk, minder last van. En als het goed is gaan de electrische apparaten een stuk langer mee.



Als deze transformator begin april wordt bezorgd, kunnen we verder met het vullen van de container.
